多用户绿电直连政策出台,不再经过公共电网,绿电直连能终结出口企业的“碳焦虑”吗?

预见能源·2026年05月21日 11:41
我国推一对多绿电直连,破解消纳与出口碳关税难题

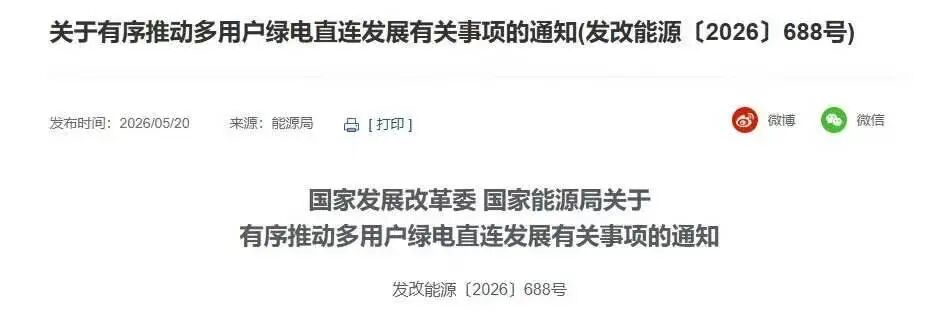

预见能源获悉,2026年5月20日,国家发改委、国家能源局发布《关于有序推动多用户绿电直连发展有关事项的通知》(发改能源〔2026〕688号),将绿电直连从“一对一”正式升级为“一对多”——新能源电力不经过公共电网,通过专用线路直接向工业园区多家企业供电。

当欧盟碳边境调节机制(CBAM)在2026年正式进入收费阶段,中国出口企业每吨铝制品平均背负340欧元碳关税成本,且2028年范围还将扩至机械、汽车等约180种下游产品时,碳焦虑已从环保议题升级为生存命题。与此同时,中国新能源装机狂飙突进,2025年弃风弃光电量却高达2518亿千瓦时,电网消纳能力逼近极限,“发得出、用不了”的矛盾尖锐。

这条政策通路试图一举串联起新能源消纳的物理出口、出口企业的碳关税解药和发电企业的投资新场景,绿电直连的账本,今年才开始真正翻开。

双重夹击!新能源消纳困局与出口企业的碳关税生死线

过去十年,中国新能源装机一路狂飙。预见能源整理数据发现,截至2025年底,全国可再生能源装机总量达23.4亿千瓦,占全国电力总装机的60%,其中光伏新增装机3.17亿千瓦,同比增长14%。

然而,装机的另一端是电网消纳能力正在触及天花板。

2025年,全国弃风弃光电量达2518亿千瓦时,弃风率5.7%,弃光率5.2%,光伏发电利用率首次跌破95%。青海、西藏、甘肃、新疆四地光伏利用率跌破90%,河北南网现货市场一度出现数小时的零电价,山东全年负电价时间超过1300小时。全国风电利用小时数同比下降148小时,太阳能利用小时数同比降低113小时。国家能源局新能源和可再生能源司副司长桂小阳坦言,光伏大规模高比例接入带来的消纳难题日益突出。

与之并行的,是欧盟碳壁垒的骤然收紧。2026年1月1日,CBAM正式结束过渡期,进入实质性收费阶段。中国出口欧盟的铝制品每吨平均承担340欧元碳关税成本,相当于在原出口金额基础上增加8.3%。更具压迫感的是,欧盟已提出立法草案,计划从2028年起将CBAM范围扩大到机械装备、汽车及零部件等约180种下游产品。预见能源认为,对出口企业而言,这不再是遥远的环保合规问题,而是决定能否继续留在牌桌上的生存命题。

而两者交汇的痛点,在于绿电消费的溯源死结。

在传统消纳模式下,企业通过公共电网购买绿电,但绿电进入电网后与火电混合输送,可追溯性不足。CBAM要求的是小时级精准溯源,企业需要向欧盟证明:生产这批铝制品所用的电,是上午十点隔壁风电场发出来的,没有混入一度火电。国内绿电交易以年、月度为主,溯源粒度达不到CBAM要求,且绿电环境权益交易与消费核销脱节,存在重复核证风险。

全国人大代表、隆基绿能董事长钟宝申在今年两会上直言,欧盟CBAM排斥中国绿证,导致出口企业面临高额碳成本,“我国绿证国际互认度不足,亟需在技术标准与数据透明化方面取得双突破”。一边是绿电送不出去被白白弃掉,另一边是出口企业急需可溯源的绿电而不得,绿电直连正是在这个断裂带上撕开了一道口子。

一条专线终结溯源困局,688号文如何重构绿电消费逻辑?

688号文给出了清晰的路径:新能源电力通过专用线路直接向工业园区内多家企业供电,不经过公共电网。这意味着绿电从物理层面绕开了混合输送和溯源不清的困局。

电力规划设计总院能源政策与市场研究院院长凡鹏飞指出,工业园区占我国总能耗的66%以上,未来碳排放双控政策将逐步覆盖更多高载能行业。绿电直连的逻辑就是把新能源发电就地就近送到园区企业,不走公共电网中转,不挤占大电网消纳空间,让“发得出、用不了”的矛盾有了一个物理出口。

溯源的硬骨头,被政策用技术手段精准敲碎。688号文要求电网企业在项目内部各发电、用电、储能等关口安装双向分时计量装置,按每个时段用电量占比确定各用户的绿电消费量,实现小时级新能源发用电量匹配,溯源结果直接推送至国家绿证核发交易系统。这实现了企业绿电消费的“物理溯源”,从源头解决“说不清、道不明”的痛点,绿电直连让企业真正能够拿得出符合CBAM要求的绿电消费证据。

“一对多”模式的真正杀伤力,在于它让整个产业链可以抱团脱碳。国家电投经研院战略所所长裴善鹏以锂电池产业链为例解释:锂电池上游的正极、负极、隔膜、电解液等各种原材料的碳排放都会计入最终成品电池的碳排放中,多用户绿电直连经济性更好,碳排放核算也更方便。政策明确优先支持算力设施、绿色氢氨醇等新兴产业和未来产业。

今年5月,全国首个大规模“算电协同”绿电直供项目——中国大唐中卫云基地50万千瓦光伏电站投运,年发电量9.7亿千瓦时,通过四条专用输电线路直接送至就近算力园区,不接入公共电网,成为真正的先行者。后续150万千瓦风电建成后,年发电量可达43亿千瓦时,满足中卫云基地22.9亿千瓦时用电需求。中国移动算力办公室高级项目经理王坤表示:“光伏电站发出的电直接送到中卫的算力中心,可以比东部沿海地区年均节省1亿元电费。”

沈阳中德园则作为首批国家级零碳园区,聚集了宝马等4400多家高端制造企业,今年3月创新提出“一对多”绿电直连模式,新建专用输电线路整合周边新能源资源,规划到2027年园区可再生能源消费占比达90%以上。远景能源还在园区引入AI驱动的源网荷储协同系统,分钟级做风光发电预测,调度储能和负荷侧响应,使得绿电消费更加可感可控。

发电企业的新账本:风险摊薄、成本下降与投资新场景

688号文给发电企业递出了最实在的信号:不用担心一个客户跑路,整个项目就黄了。绿电直连是重资产项目,风电设备寿命20年,光伏25年。单用户模式下,一旦那一家企业退出,电站就面临搁浅风险。多用户模式下,“如有单一用户退出,对项目的整体运行不会造成太大影响,投资风险就可以大大降低。”裴善鹏指出。这从根本上改变了发电企业的风险评估模型。

政策还鼓励灵活的投资模式,项目主责单位可由电源方与负荷方合资组建,或一方单独投资,园区模式可由管委会或第三方机构组建。其中明确排除了运营输电业务的公共电网企业,但增量配电网运营商、配售电企业并不受限。远景能源首席可持续发展官孙捷认为,这为多元化市场主体的入局预留了制度空间,也让更多具备技术和资金实力的第三方能够参与绿电直连项目。

在成本侧,通过优化绿电直连专线的峰值容量需求,理论上可降低约0.2至0.4元的度电成本。企业享受自发自用部分系统备用费及交叉补贴减免,电力成本有望降低10%到20%。

从单用户到多用户,预见能源认为,这一步的实质远不止用户数量增加。它意味着一个园区可以整体脱碳,一条产业链上的几十家企业可以共享同一条绿电专线,中小企业也可以组团购买绿电,不再被成本门槛挡在门外。当绿电直连串联起新能源消纳的物理出口、出口企业的碳关税解药和发电企业的投资新场景,过去各自为难的困局正在被一条专用线路重新整合。

随着各省配套细则陆续出台,绿电直连正从少数先行者的实验,变成更多工业园区和出口企业的可选项,碳焦虑的终结,也许就从这条不经过公共电网的直连线路开始。

本文来自微信公众号“预见能源”,作者:赵嘉楠,36氪经授权发布。

+1
7

好文章,需要你的鼓励

参与评论
评论千万条,友善第一条
后参与讨论
提交评论0/1000

下一篇

降价的iPhone卖得越好,苹果越焦虑

1小时前

36氪APP让一部分人先看到未来
36氪
鲸准
氪空间

推送和解读前沿、有料的科技创投资讯

一级市场金融信息和系统服务提供商

聚焦全球优秀创业者,项目融资率接近97%,领跑行业
