美国AIDC储能落地第一枪,打向了微电网
中国能源企业闯美新机遇
想象一下,一家成立2025年1月的公司,12月就在纳斯达克和伦敦双上市,巅峰时期甚至斩获150亿美元的估值。美国前能源部长和前德州州长的里克-佩里(Rick Perry)都去站台成为联合创始人。
而它的财务表现是:收入为0,亏损3.5亿美金。
支撑起这家公司估值的却只有一个微电网:Project Matador(斗牛士项目)。
Project Matador(斗牛士项目),又被称为“唐纳德·J·特朗普总统先进能源与智能园区”,是一座正在开发的巨型微电网。

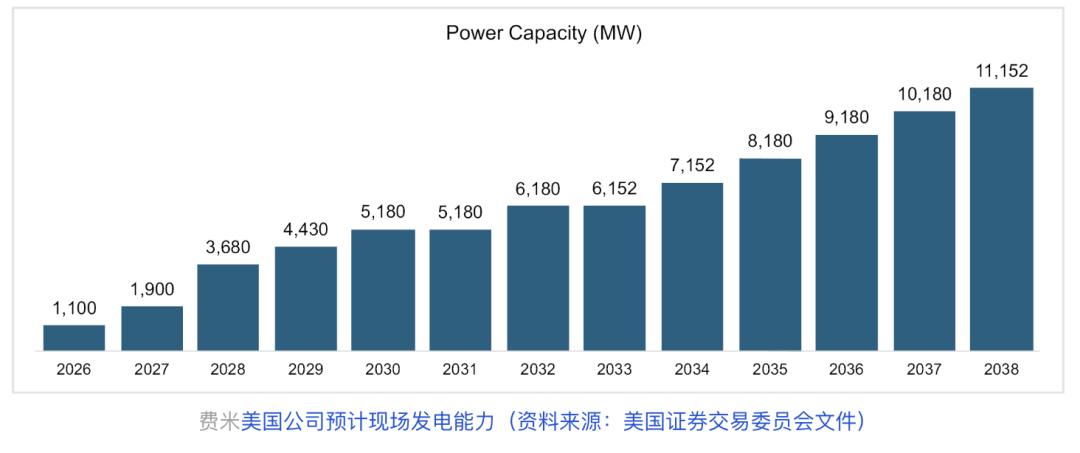

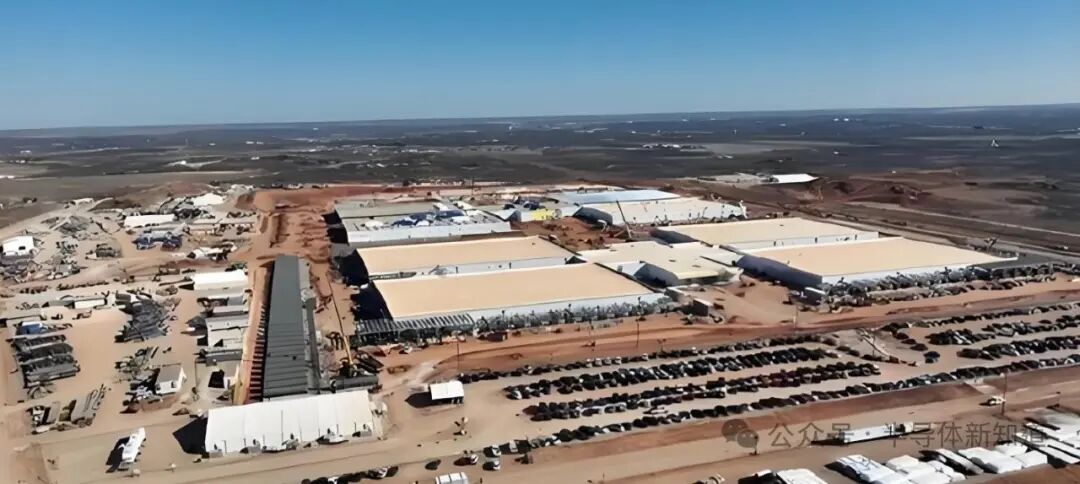

它位于德克萨斯州阿马里洛,占地超过5000英亩,这片曾经只有枯草和油井的土地,正被改造成全球最大的“离网”能源枢纽。
该项目跳过了公共电网,通过建设和整合核反应堆(4.4GW)、天然气工厂(6GW)以及太阳能(1GW),储能设备(4小时),构建了一个完全自主的,容量达11GW的“HyperGrid™”(超电网)。
这是什么概念呢?11GW的发电量足以支撑起整个纽约市的日常运转,这些电力却不会送入公共电网,而是通过“表后”模式直接注入数据中心机房。
斗牛士项目之所以受到如此关注,并不只是因为其体量庞大,而是因为较为完整的覆盖了美国AIDC能源配置上的一条新路径:
绕开电网,自力更生。
我们把单一项目拉回到整体市场,可以看到美国AIDC的能源需求发生了结构性变化,但中国储能企业闯美却没有同步这一变化。
目前为止,中国储能设备企业除了阳光电源等少数巨头以外,主要还是特斯拉、fluence等本土企业为主,大部分中国企业一般都扮演电池供应商的角色。
美国无疑是一个体量庞大,需求旺盛的市场,但是并没有像中东和欧洲那样被中国设备企业快速吃透。
一个重要因素就是没有吃透美国市场对于储能的真实需求。
很多企业可能还不清楚美国AIDC到底怎么配储,对于国内企业的机会在哪。
本文,则将通过剖析美国正在进行的大型数据中心的AIDC微网项目,为中国储能企业闯美做一份参考。
01 落地第一站
微电网之所以会成为美国AIDC落地第一站,原因并不复杂。
首先,AI真的等不起电网。

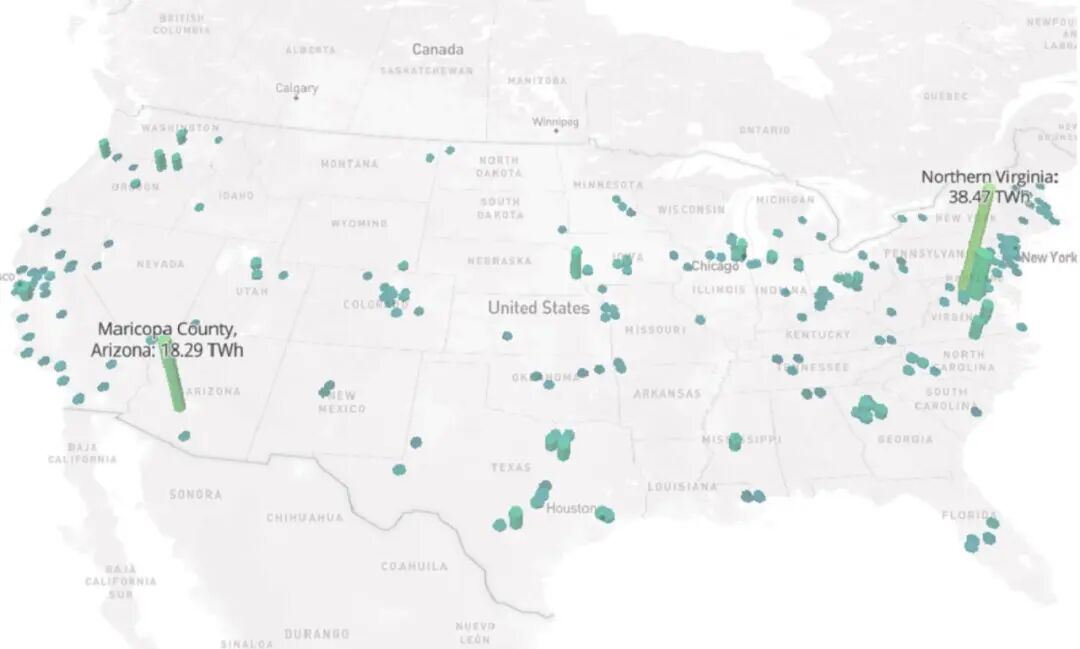

目前全美处在并网排队中的项目规模约为165GW,仅在PJM这一最大区域的电网内,就有55GW的新数据中心项目卡在队列里。
北美人工智能浪潮的引擎,集中了美国1/3以上数据中心的北弗吉尼亚州就在PJM运营范围内。
按照传统流程,一个GW级的项目从申请到真正并网往往需要5-7年。但大模型三个月一代,芯片一年一换,需求几乎是按季度来变化。
很明显,等这种速度的电网批完、变电站建好,业务窗口可能早就过去了。
于是许多大厂开始主动绕开公共电网,把发电和用电放到表后储能,也就是自建微电网。
虽然用电成本高于电网价,但它能把并网周期从5-7年压缩到半个月。
其次,电价上涨这件事在美国变得高度敏感。如果说并网慢是技术原因,那电价就带了一丝政治色彩。
数据中心一旦大规模接入公共电网,等于就是与民争电,电价上涨几乎是必然结果,而这部分成本最终还是会被居民承担。
对此川普的态度十分明确:不希望美国人为数据中心的扩张买单。
过去几年,美国居民电价的涨幅明显,有机构预测到2039年,弗吉尼亚州的电费可能会上涨超50%。
允许人工智能公司自行发电、自行解决用电问题,反而成了一条争议更小、推进成本更低的路径。
目前在弗吉尼亚北部、德州等数据中心项目,一批新建或扩建等数据中心项目总部,已不再把接入公共电网放入默认选项,而是选择先行部署自发自用的供电系统。
在这样的背景下,越来越多的数据中心将供电体系从前移到表后。
预计到2027年,全美微电网容量将突破15GW。尤其是在AIDC领域,2026年将有20%-25%的新增算力项目选择离网微电网模式。
02 能源竞赛的三种方案
从落地案例来看,美国AIDC在解决电力供应时,已分化出了三种成熟且具备落地配置的方案。
第一种是燃机+储能的快速交付模式,这是目前急于抢占算力高地的大厂选择较多的一种。
在美国田纳西州,马斯克为了给它的AI公司xAI打造超级计算机中心Colossus,就选择了这一路径项目。

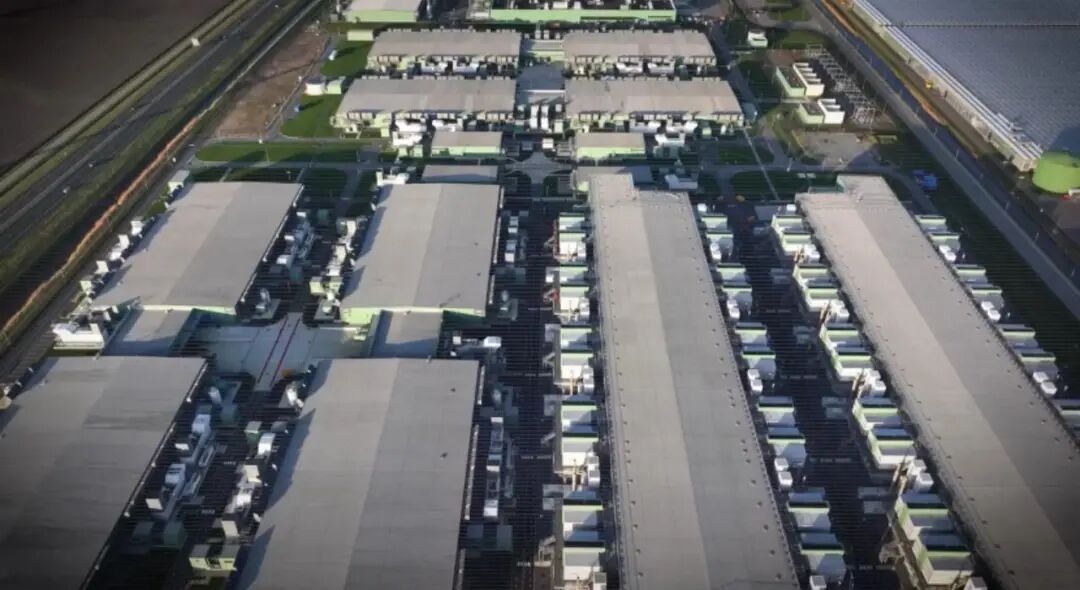

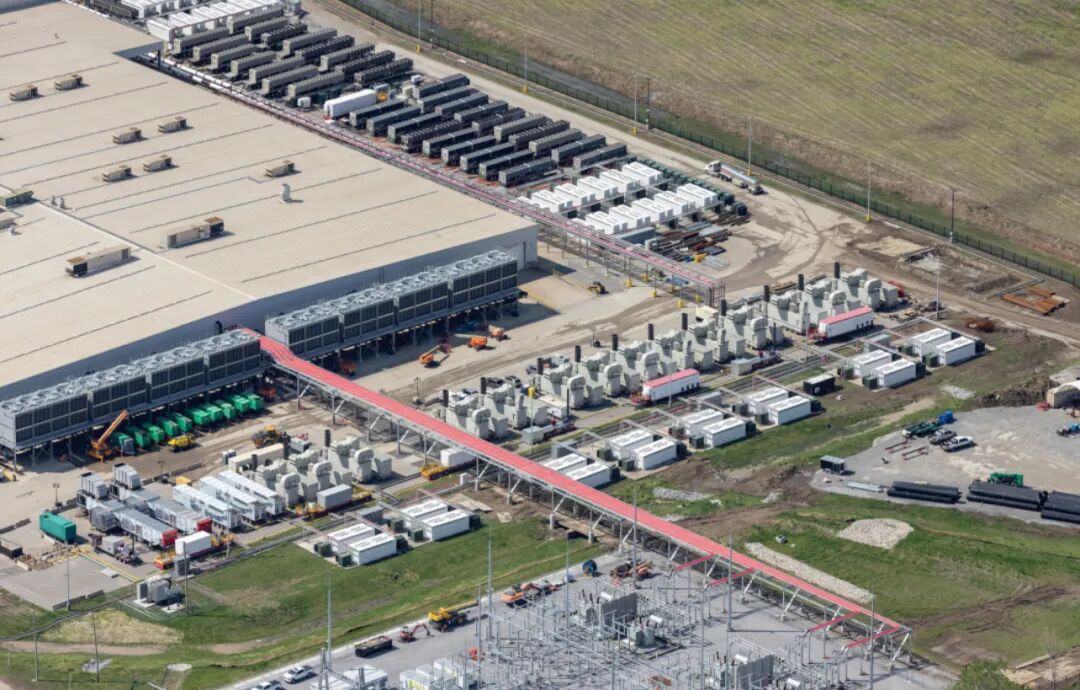

该项目没有等待公共电网扩容,而是在改造既有建筑的同时,同步tuition自建能源系统,从动工到上线仅仅花了122天。
整个集群拥有250MW的算力负载,电力供应的核心是192MW的燃气轮机,并配合了总装机150MW的特斯拉Megapack储能系统。
在这套体系中,燃机作为主电源直接绕开大电网,储能则承担了双重角色。
一是作为动态缓冲,平抑GPU满载时的功率波动;
二是作为调频手段,确保数据中心精密的服务器不会被发电机组的不稳电流烧毁。
第二种核能/燃机底座+光储的长期方案。这类项目并不急着抢时间窗口,而是把能源当长期资产建设。
与马斯克的 Colossus 那样追求百日上线不同,Lancium Clean Campus(兰西姆清洁园区)选择了一条更慢的路线。
在德克萨斯风光资源最密集的腹地,直接圈下一块超过800英亩的土地,打造一个几乎为算力而生的能源型园区。
这个项目规划 IT 负载高达1.2GW,但并不把稳定性寄托在公共电网身上,而是通过自建微电网,把原本高度波动、不可预测的风电和光伏,改造成一套可调度、可预期、可金融化的电力体系。
一方面,燃气轮机被放在压舱石的位置。项目配置了约360MW的燃机容量,目的并不是长期满负荷运行,而是在极端情况下兜底。
当风停、光弱,甚至电价出现异常波动时,服务器依然能够维持最低安全运行区间。
另一方面,真正承担主供角色的,是德州极其充沛的风电和光伏资源。
不同之处在于,这些绿电并不是直接喂给数据中心,而是先通过大规模储能进行调峰。
更关键的一点在于负载侧。
Lancium 并不把算力视为刚性负荷,而是通过调度系统,让数据中心的算力运行节奏,反向适配电力供给状况。
在风光充沛、电价低谷时释放更多算力,在供给收紧时主动降载。
它们通过高强度、前置化的基础设施投入,把原本荒芜、无电网优势的土地,改造成具备确定性能源供给的算力绿洲。
虽然建设周期往往以年为单位,但一旦建成,其电力系统的稳定性和度电成本的可控性,反而远高于依赖公共电网的方案。
第三种方案走的是超配光伏+长时储能。这类方案通常出现在并网条件差、审批周期不可控的区域。
位于新墨西哥州的Chaves数据中心项目,算力负载约632MW,但在能源配置上能源配置上较为突出。
光伏装机规模达到1.26GW,储能功率约600MW,整体设计目标是实现100%离网运行。
也就是说,从一开始它就没有把公共电网纳入核心方案。
在具体设计中,该项目以25MW为基本单位进行复制,每个单元配置约100MW的光伏和400MWh、时长约为5小时的储能系统。
白天由光伏覆盖算力负载并完成储能充电,夜间则完全由储能系统支持运行,形成一个高度封闭的供能循环。
该项目测算的LCOE(度电成本)约为123美元/MWh,明显高于接入公共电网的用电价格(平均约80美元/MWh)。
但在开发方看来,这笔成本换来的,是对进度、容量和运行节奏的完全掌控,同时也避开了高昂的并网费用和变电站建设成本。
这类项目的共同特征是,对储能的依赖程度极高,且时长要求明显拉长。
03 中国厂商的机会在哪?
美国 AIDC 市场真正变化的,并不是能源技术,而是电力问题在项目中的位置。
在过去十多年里,美国的数据中心建设,电力始终是一个可以被外包的问题。
开发商只需要向电网公司提出接入申请,评估变电站容量,等待审批和扩容。
储能更多只是电网体系中的边缘角色,用来应对瞬时波动、做应急备电,或者参与有限的辅助服务市场。
在这种结构下,数据中心的核心能力是拿地、融资和客户资源,能源只是配套工程。
对储能厂商而言,美国市场看似规模庞大,但真正能参与的环节并不多,竞争焦点长期集中在品牌、本地化认证以及金融条款上。
这也是为什么,过去几年中国储能企业在美国市场始终显得进得去、但进不深。
但美国 AIDC 项目开始系统性地选择绕开公共电网,通过自建微电网来解决能源问题,让储能的角色就发生了根本变化:
能够直接参与供电结构设计,承担负载调节、系统稳定、跨时段运行等核心任务。
项目关注的也不再只是单一设备参数,而是整套系统能否按期交付、长期运行,并被金融机构和客户认可。这正是美国市场与以往最大的不同。
过去,美国市场更像是一个规则成熟、但入口封闭的高端市场;而现在,它正在变成一个对系统能力和工程执行力高度敏感的市场。
如果从这个视角重新审视,中国企业的机会其实已经非常清晰。
在核能、燃机等重资产环节,美国本土企业依然占据主导,但在储能系统层面,尤其是中长时储能、系统集成与工程交付上,中国厂商反而具备更成熟的经验。
在大规模系统集成能力、工程交付能力、长时储能配置以及成本控制上,中国厂商已在中东、欧洲等应用场景中反复验证过。
而这些能力,恰恰是当前美国 AIDC 微电网最稀缺的部分。
更重要的是,微电网模式并不要求企业一开始就深度参与美国电力市场博弈。
它更像是一个相对封闭的项目制市场,决策链条短、执行导向强,对供应商的评价标准也更加务实。
对中国储能企业而言,这并不是一次全面进攻美国市场的机会,而是一个精准切入核心场景的窗口期。
如果说过去的美国储能市场,对中国企业而言是一道高门槛的围墙;那么现在,美国AIDC正在亲手打开一扇侧门。
本文来自微信公众号“新能源产业家”,作者:陈帅、刘然,36氪经授权发布。
